Железнодорожная насыпь
Инъекционное упрочнение земляного полотна остановило многолетние просадки на участке с ограничением скорости — без остановки движения поездов
+602%
6 мес.
Период мониторинга
290 %
Рост сопротивления
602 %
Пиковый прирост
10 мм/сут
Просадка до начала работ
Проблема и риски
Системы мониторинга инфраструктуры зафиксировали на участке действующего двухпутного перегона неисправности пути 3-й и 4-й степеней: в начале года — просадка 19 мм на длине 10 м, к весне — уже 21 мм на 17 м. Движение по участку было ограничено до 60 км/ч.
Радиолокационное зондирование выявило под балластной призмой «балластные корыта» — линзы глубиной 0,3–0,6 м, которые аккумулировали воду и резко теряли несущую способность в периоды оттепелей. Интенсивность просадок достигала 10 мм в сутки.
Дополнительно обнаружен геометрический дефицит: ширина плеча балластной призмы на одной из бровок составляла всего 0,28 м при нормативных 0,45 м — устранить его обычной досыпкой грунта в стеснённых условиях действующего пути было невозможно.

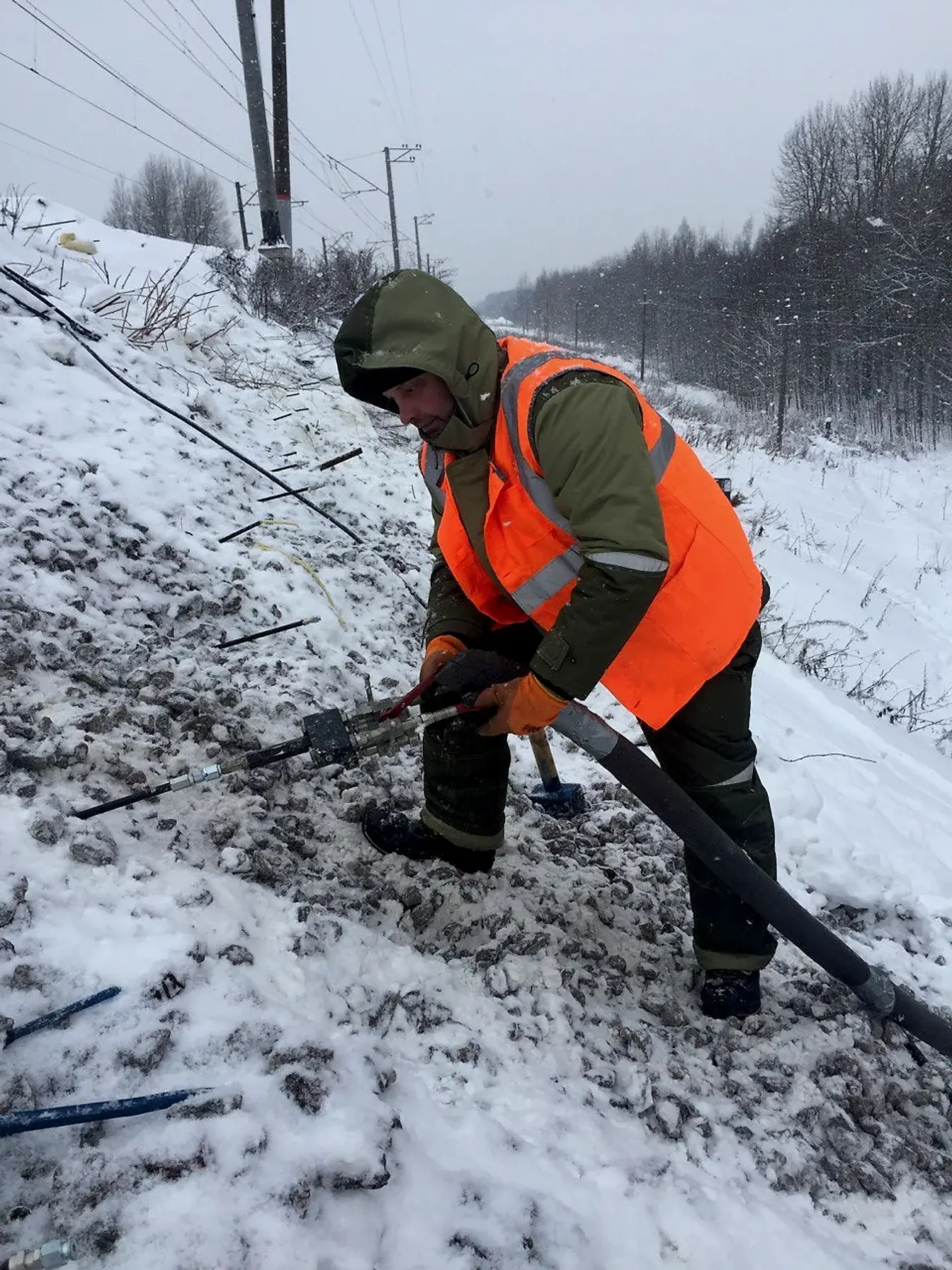

Фото 01 · Съёмка с объекта

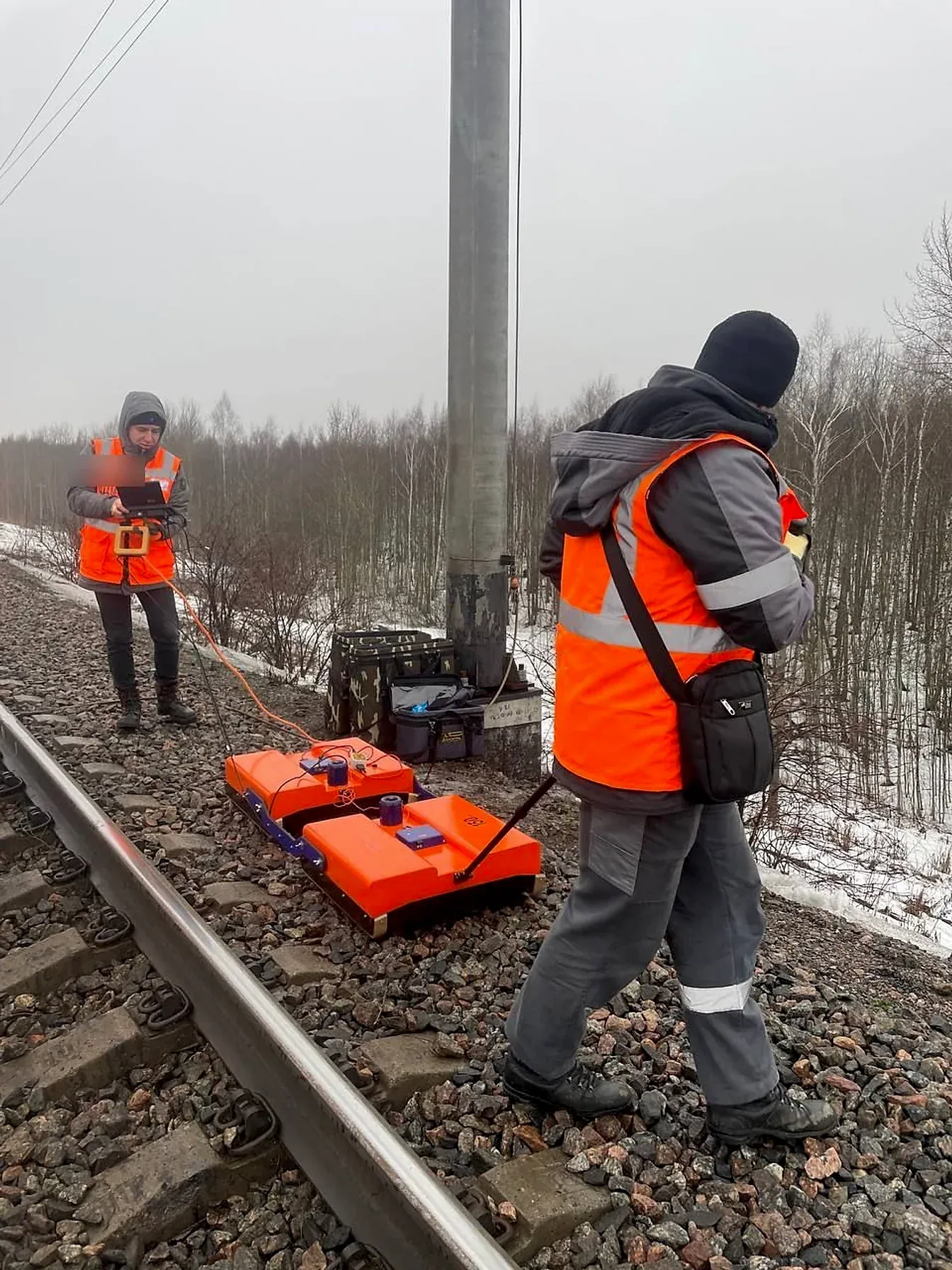

Диагностика георадаром: зондирование под балластной призмой выявляет зоны разуплотнения и водонасыщенные «балластные корыта» с точностью до конкретного участка.
Решение MC-Bauchemie
Для стабилизации участка применено нагнетание низковязкого состава MC-Montan Injekt через систему инъекторов, погружаемых в тело насыпи. Задача решалась не как точечное упрочнение, а как «склейка» щебёночной призмы с подстилающим грунтом в единый армированный слой — это остановило расползание призмы и её дальнейшее внедрение в основание.
Состав по вязкости сопоставим с водой, с регулируемым временем гелеобразования — это обеспечило большую дальность распространения при низком давлении нагнетания и минимизировало риск гидроразрыва грунта. После отверждения материал сохраняет эластичность, необходимую для восприятия динамических и вибрационных нагрузок от проходящих составов.
Компактное мобильное оборудование позволило вести инъектирование без остановки движения поездов, в ограниченные технологические «окна» — работы велись на участке протяжённостью 32 м с акцентом на бровку с дефицитом ширины плеча.
Фото 02 · Съёмка с объекта

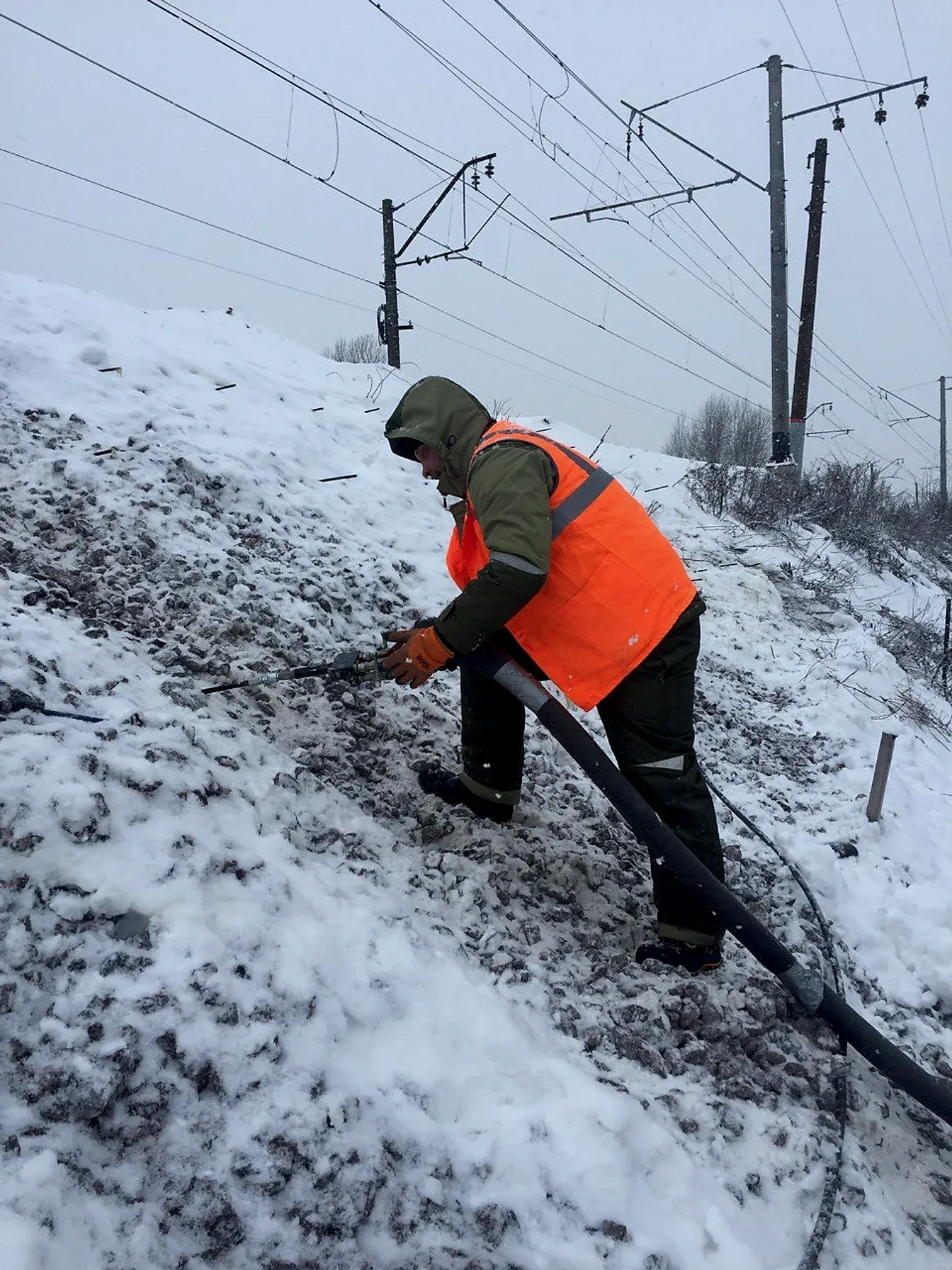

Нагнетание состава через инъектор, погружённый в тело насыпи. Компактное мобильное оборудование ведёт работы без остановки движения поездов, в технологические «окна».
Фото 03 · Съёмка с объекта

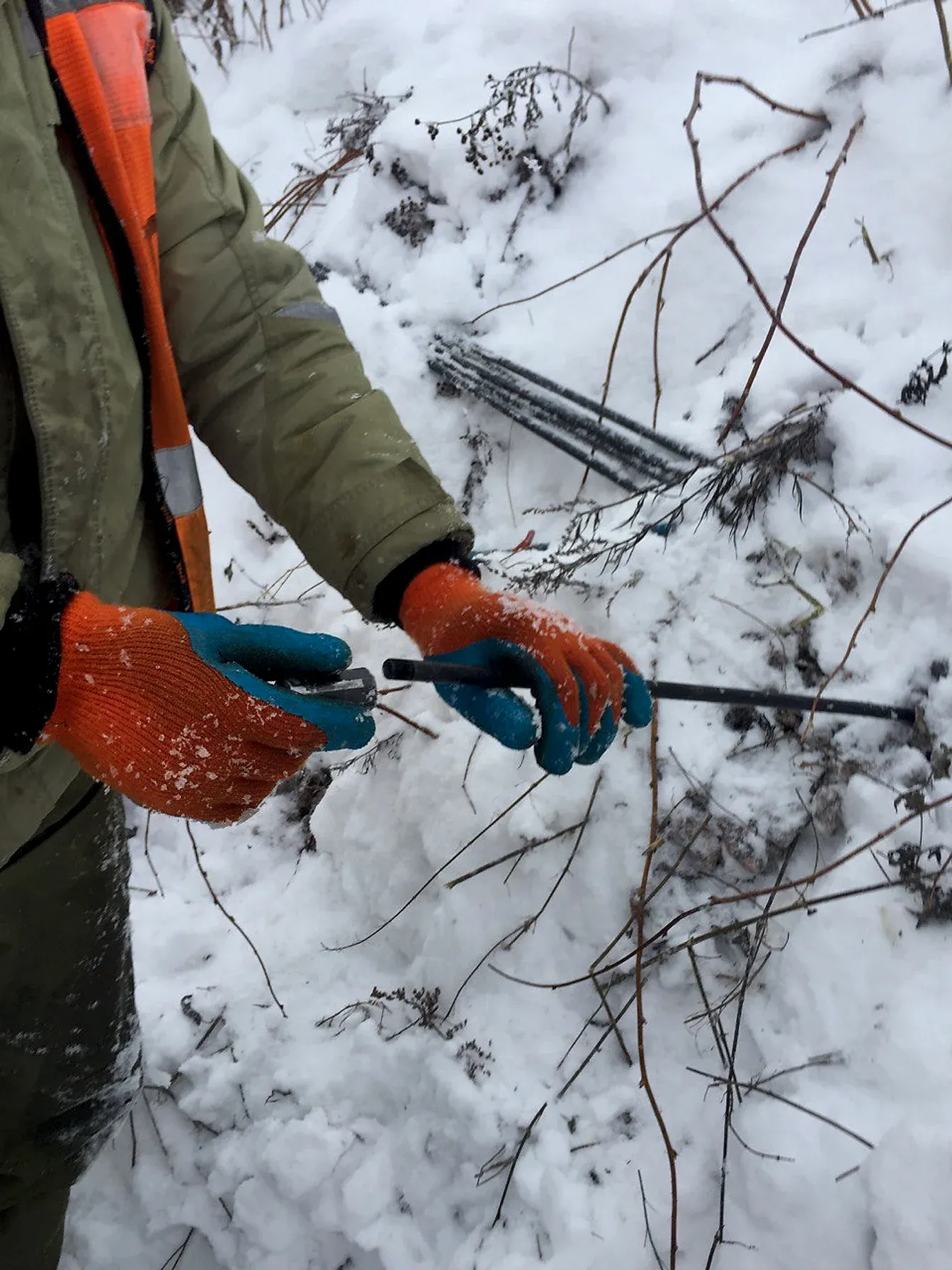

Полевой контроль: штанга динамического зондирования PAGANI DPM-30 фиксирует сопротивление грунта на контрольных точках до и после работ.
Результат
Прогрессирующая просадка остановлена: полгода геодезического мониторинга, включая критический период оттепели, новых деформаций не зафиксировали. До работ участок садился со скоростью до 10 мм в сутки.
Контроль дал три независимых подтверждения: динамическое зондирование показало рост сопротивления грунта на 290–602% в контрольных точках, повторная георадиолокация — прекращение развития зон разуплотнения, геодезия — стабильность отметок. Щебёночная призма и подстилающий грунт работают как единый армированный слой; движение поездов на перегоне не прерывалось.
Почему это сработало?
Эффективность стабилизации подтверждена тремя независимыми методами контроля: полугодовой геодезический мониторинг (включая критический период оттепели) показал остановку прогрессирующей просадки, динамическое зондирование PAGANI DPM-30 зафиксировало рост сопротивления грунта на 290–602% в контрольных точках, а повторная георадиолокация подтвердила — развитие зон разуплотнения полностью прекратилось.
Другие проекты
Похожие кейсы
Испытательный цех завода
Стабилизация грунтов на глубину до 5 м и управляемый подъём плиты на 50–80 мм в зоне проезда — в действующем цехе
Тепловая электростанция
Подъём баков запаса обессоленной воды на 180 мм без остановки ТЭЦ
Технологическая эстакада
Усиление основания эстакады первой пусковой линии, E с 6 до 31 МПа за 6 дней
