Тепловая электростанция

Подъём баков запаса обессоленной воды на 180 мм без остановки ТЭЦ

Результат Положение восстановлено

+180 мм

Проблема и риски

На территории действующей ТЭЦ была зафиксирована критическая неравномерная осадка фундамента под баками запаса обессоленной воды. Нагрузка складывалась из 600 т веса фундамента и 2000 т полезной нагрузки — суммарно более 2600 тонн, а величина осадки достигла 180 мм — в 4 раза выше допустимых проектных значений.

Причиной деформации стала потеря несущей способности основания вследствие длительного воздействия динамических нагрузок и изменения гидрогеологических условий. Инженерное обследование выявило зоны разуплотнённого грунта на глубинах 1,5–4 м непосредственно под плитой. Дальнейшая эксплуатация объекта была признана небезопасной: угроза потери герметичности резервуаров грозила аварийным остановом теплоснабжения.

Традиционные решения — полная разгрузка резервуаров и замена фундамента — потребовали бы остановки ТЭЦ на 3–4 месяца и влекли колоссальные прямые и косвенные убытки для теплоснабжения города.

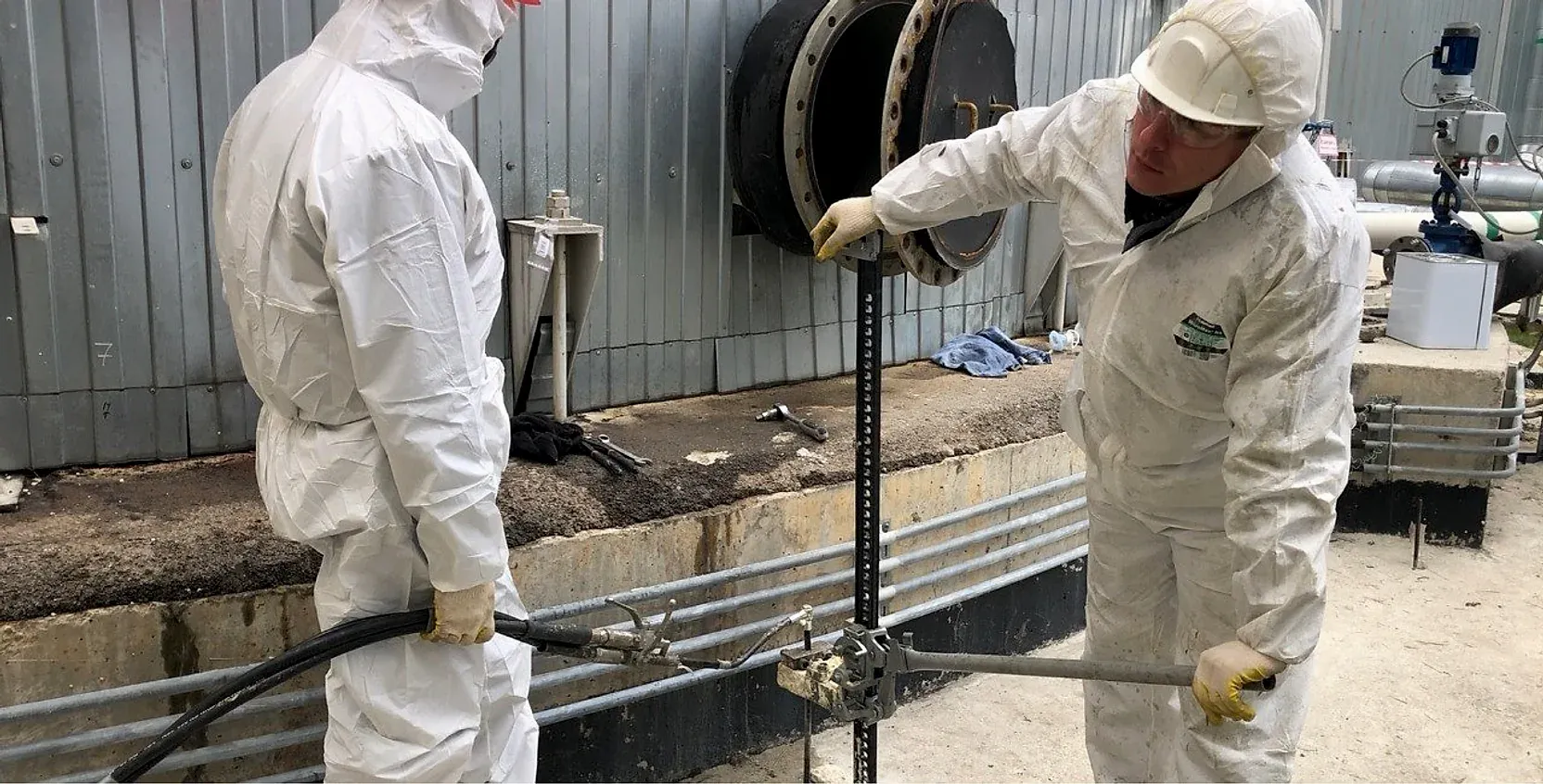

Устройство инъекционной скважины в теле конструкции на территории ТЭЦ

Фото 01 · Съёмка с объекта

Инъекционная скважина устраивается точно в теле конструкции. Компактное оборудование позволяет работать в стеснённых условиях действующего объекта — без демонтажа и остановки эксплуатации.

Решение MC-Bauchemie

Специалисты MC-Bauchemie разработали индивидуальную схему нагнетания геополимера MC-Montan Injekt LE RU непосредственно под фундаментную плиту через пакерные скважины диаметром 16 мм с шагом 1,2 м. Глубина обработки — до 4 метров, в три горизонта нагнетания. Весь процесс сопровождался непрерывным контролем лазерных нивелиров с точностью ±1 мм.

Расширяясь в 35 раз, геополимерный состав вытеснил воду из пор грунта и сформировал прочный несущий композитный каркас. Подъём осуществлялся поэтапно — последовательными циклами инъектирования с выдержкой — пока конструкция не вернулась точно в проектное положение. Суммарный подъём составил ровно 180 мм без единого случая перекоса.

По завершении работ выполнено контрольное зондирование, подтвердившее однородное уплотнение основания по всей площади плиты. Объект был введён в эксплуатацию немедленно после окончания инъектирования.

Результат

Фундамент возвращён в проектное положение: подъём составил 180 мм при точности ±1 мм — конструкция массой 2600 т вместе с баками запаса обессоленной воды поднята поэтапно, циклами инъектирования с выдержкой между ними.

Неравномерная осадка устранена, грунт основания на глубину до 4 м превращён в несущий композитный каркас. Работы прошли на действующей ТЭЦ: без остановки теплоснабжения, демонтажа баков, котлованов и вывоза грунта.

Почему это сработало?

Работы производились в условиях действующей ТЭЦ без остановки теплоснабжения и демонтажа оборудования. Компактная насосная установка (габариты — как у легкового автомобиля) позволила работать в стеснённых условиях машинного зала без тяжёлой строительной техники, котлованов и вывоза грунта.

Вызвать инженера

Инженер перезвонит в течение 15 минут в рабочее время

8 (931) 297-87-00 Пн–Пт 9:00–18:00 МСК
Заявка принята

Спасибо за обращение

Инженерный отдел уже получил ваши данные. Свяжемся с вами в течение 15 минут.

Статус
Доставлено · OK

Закрыть · Esc
